新疆五五电厂侧煤仓间钢煤斗吊装圆满完成
发布时间:2019-06-14  浏览量:1248次

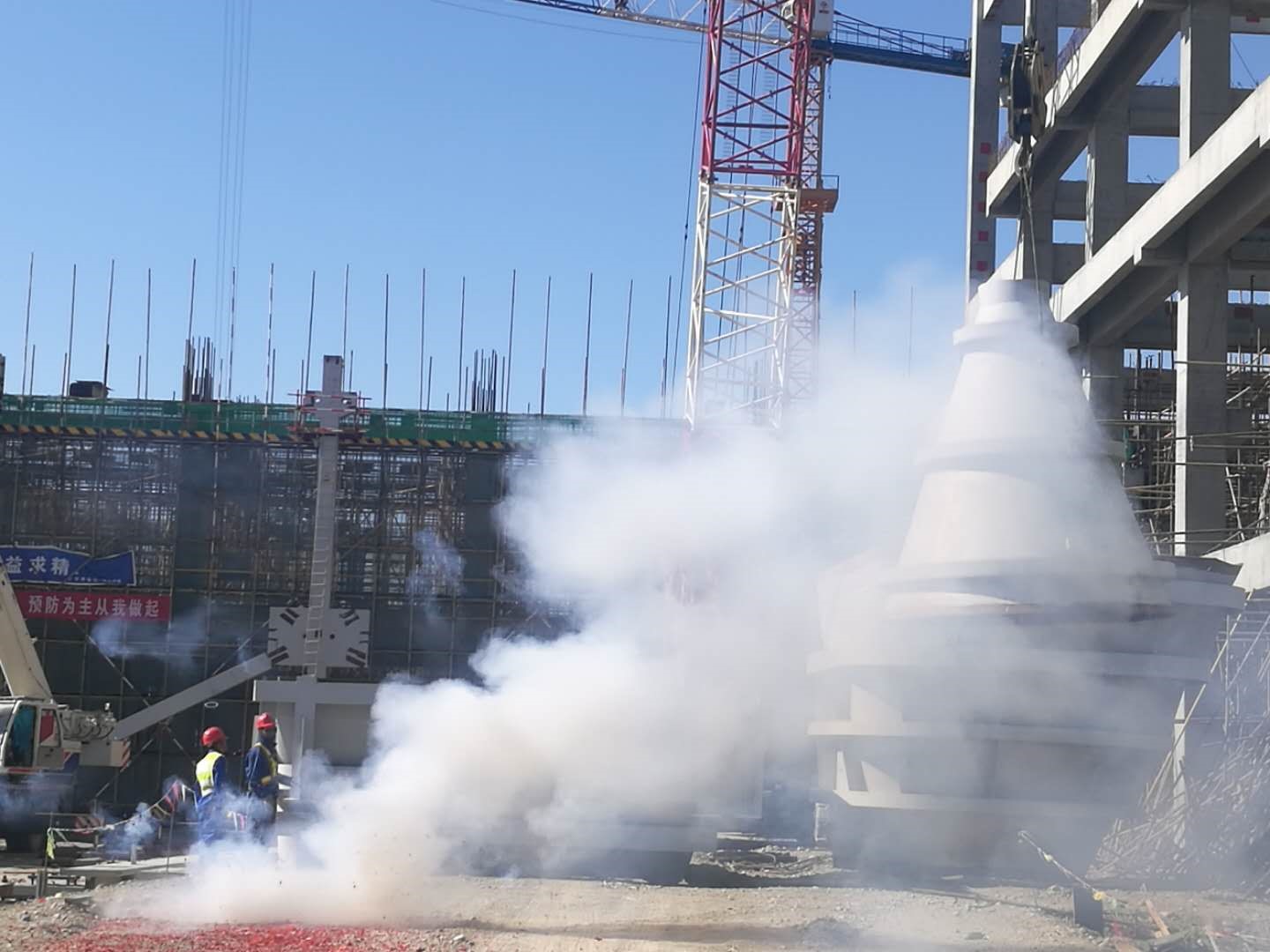

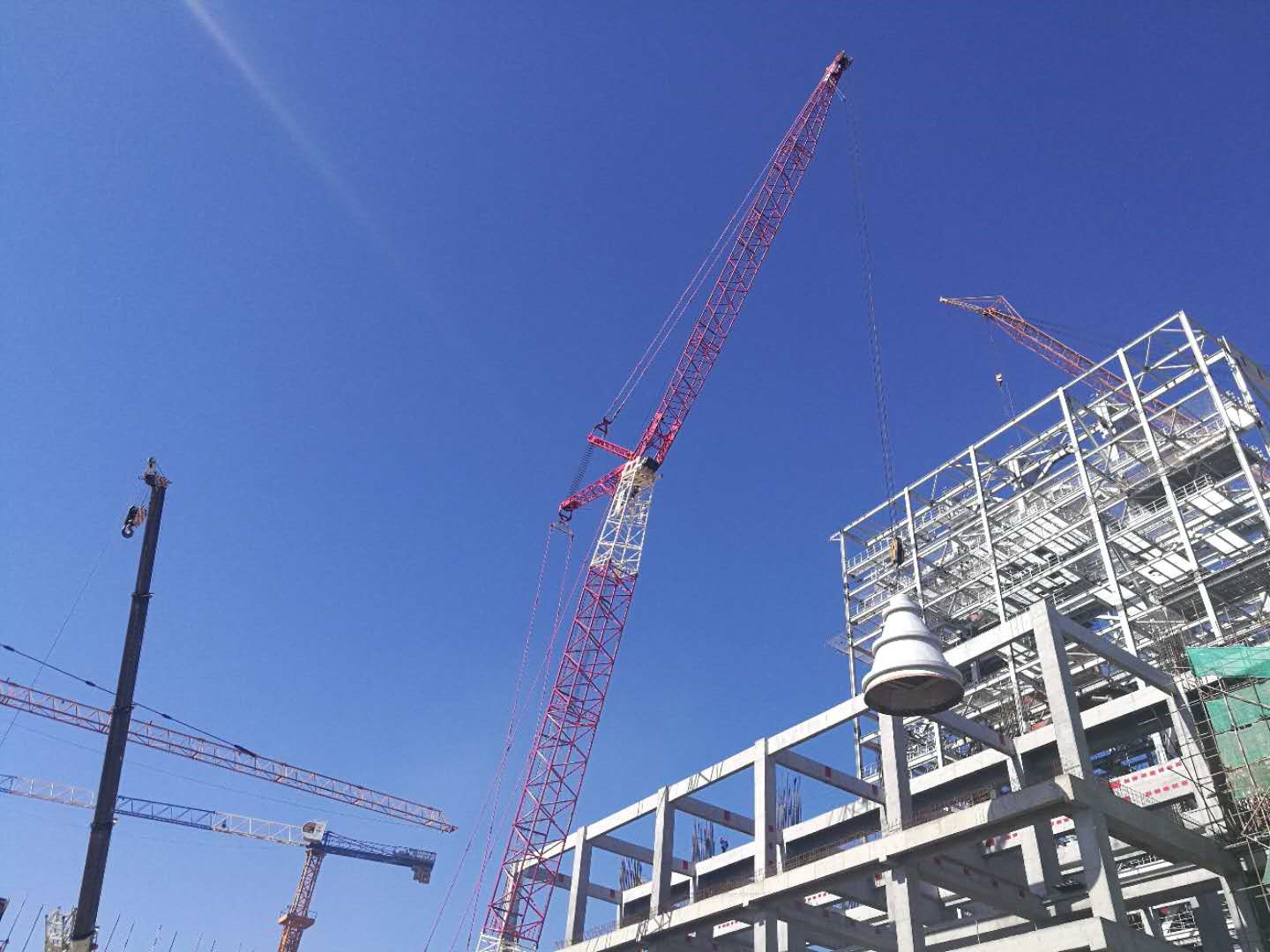

2019年06月11日12时26分,我公司承建的新疆生产建设兵团第七师五五工业园区2×350MW热电联产项目侧煤仓间钢煤斗吊装***后一只锥斗安全提升就位,标志着钢煤斗吊装工程的顺利完工。

本次吊装共10只钢煤斗,每台炉布置5只。由于侧煤仓间主体施工在锅炉钢架安装之后,作业空间有限,吊装难度较大,在项目部人员紧密配合,提前优化钢煤斗设计、加工方案,制定切实可行的吊装方案,吊装前进行了详细交底。06月01日10时30分开始吊装,共计施工12天,比计划工期提前3天完成了吊装任务。

钢煤斗的吊装就位,不仅顺利完成了节点,也为侧煤仓上部结构的施工创造了有利条件。
